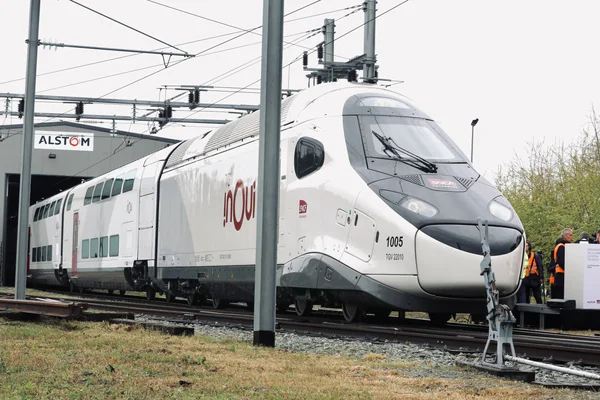

Le TGV-M a obtenu son homologation européenne le 29 mai 2026, mais sa mise en service commerciale est fixée à début septembre. Les voyageurs, notamment les jeunes, paient déjà le prix de ce retard.

L'homologation du TGV-M : une étape réglementaire décisive
Le 22 mai 2026, le TGV-M est entré au Registre européen des véhicules autorisés (REVA). Le 29 mai, l'Agence ferroviaire européenne (ERA) a délivré l'Autorisation de Mise sur le Marché (AMM). Ces deux actes autorisent le train à transporter des voyageurs sur le réseau français. Le dossier déposé en décembre 2025 comptait plus de 1 000 documents.
Retards persistants : problèmes techniques et choix stratégiques
La SNCF visait le 1er juillet 2026 pour le lancement. Elle l'a repoussé à la rentrée, début septembre. La cause technique principale réside dans le TCMS (Train Control and Management System), le système qui supervise portes, freins et climatisation. Sur les rames d'essai 1008 et 1009, environ 3 600 défauts et des failles logicielles ont été recensés en mars 2026.

SNCF a préféré attendre pour éviter des pannes en pleine période estivale. Son parc TGV actuel roule à 100 % de capacité en pointe, situation déjà tendue pour les grands départs ([/actualites/grands-departs-sncf-ete-2026-aveu-jean-castex-change-donne/]). Un responsable de SNCF Voyageurs déclarait en avril : « Je préfère avoir deux ans de retard avec des spécifications ambitieuses » plutôt que des pannes à répétition.
Un projet public aux implications sociales et territoriales
Le TGV-M est financé par l'argent public. La commande initiale de 115 rames en 2018 a coûté 3,5 milliards d'euros. En janvier 2026, 15 rames supplémentaires ont été commandées pour 600 millions. Au total, SNCF Voyageurs a commandé 130 rames, et Eurostar 10 rames fermes plus 20 en option, soit 140 commandes fermes et 20 options toutes compagnies confondues.
Coût pour les voyageurs et prix des billets
En 2026, les tarifs TGV INOUI et OUIGO ont augmenté en moyenne de 1 %. Plus de 50 millions de billets à moins de 30 € ont été vendus. Mais le kilomètre de TGV reste plus cher que d'autres modes. La SNCF a dégagé 1,8 milliard d'euros de bénéfices en 2025, avec des prix en hausse et des trains pleins ([/actualites/sncf-1-8-milliard-benefices-2025-mais-pas-baisse-prix/]). Pour un jeune de 16 ans, l'accès au train reste conditionné par ces tarifs.
Bénéfices environnementaux
Le TGV-M offre 20 % de places en plus, jusqu'à 740 passagers. Il consomme 20 % d'énergie en moins. Ses matériaux sont recyclables à 97 % et 25 % sont déjà recyclés. La SNCF annonce une baisse de 50 % des émissions de CO2 par rapport à la génération précédente. Ces gains écologiques sont bloqués tant que le train n'est pas en service.
Inégalités territoriales dans le déploiement
Le déploiement commence sur l'axe le plus rentable, Paris-Lyon-Marseille. Quatre rames circuleront cet été, huit en septembre, treize fin 2026. Les régions moins rentables attendront 2028. Le Sénat note que sur 182 gares desservies, un tiers des lignes ne sont pas rentables, soutenues par péréquation. Les jeunes hors des grands axes verront le nouveau train plus tard.
Emplois et industrie
Le projet soutient plus de 4 000 emplois chez Alstom, sur les sites de Belfort, La Rochelle et Valenciennes. C'est un soutien à l'industrie française, mais les syndicats dénoncent les cadences imposées pour rattraper les retards.
Au 20 août 2026, la SNCF maintient le lancement début septembre sur l'axe Sud-Est. Aucun nouveau retard officiel n'est annoncé. Les défis restent la fiabilité du logiciel et l'étalement du déploiement territorial.
